LAPORAN KEHADIRAN MESYUARAT

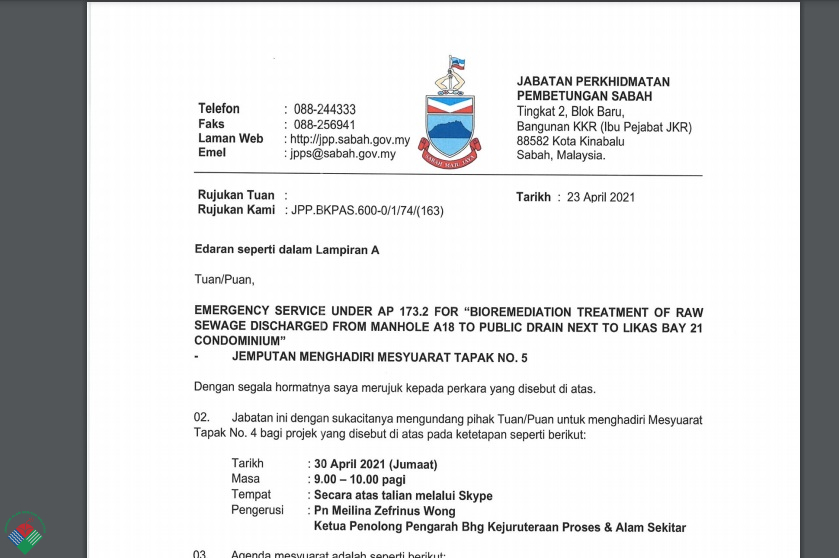

Tarikh: 30 April 2021 (Jumaat)
Masa: 9.00 am – 10.00 am
Medium: Skype
????Anjuran: JPP
??Kehadiran : JPP, JKR, DBKK, JAS
????Wakil JAS : PKK Roslina Diwa
Butir Mesyuarat:
1. Mesyuarat ini merupakan mesyuarat terakhir memandangkan projek telah pun berakhir.

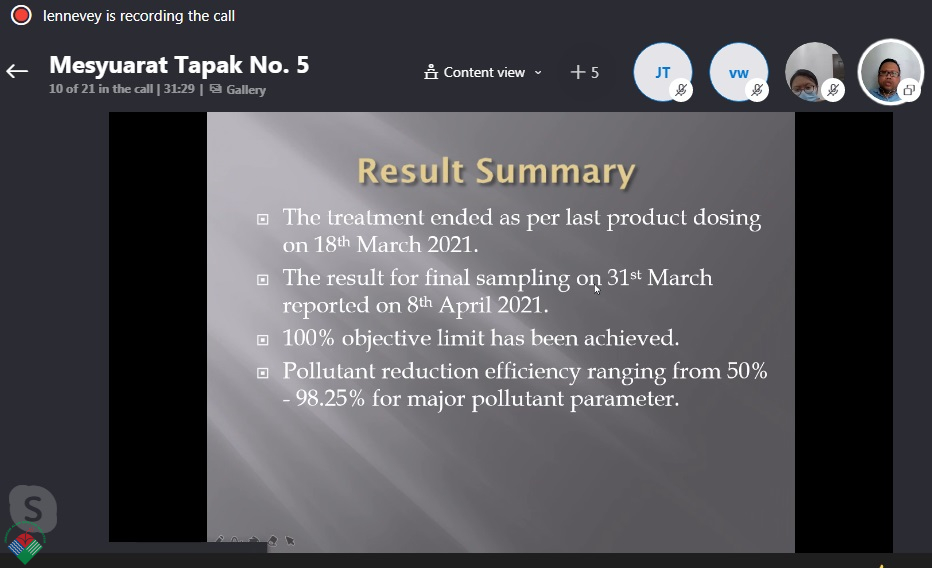

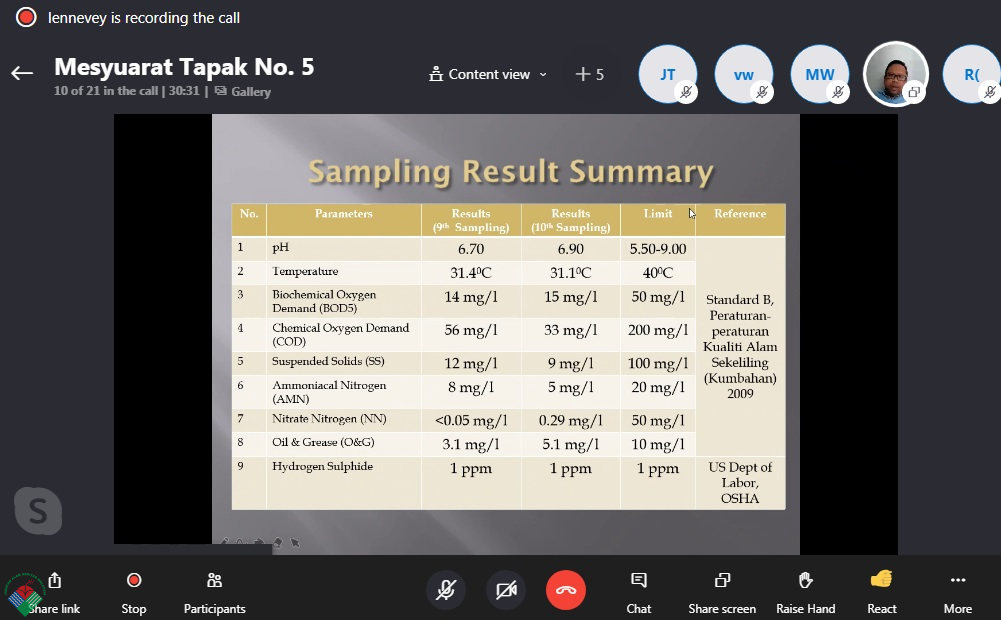

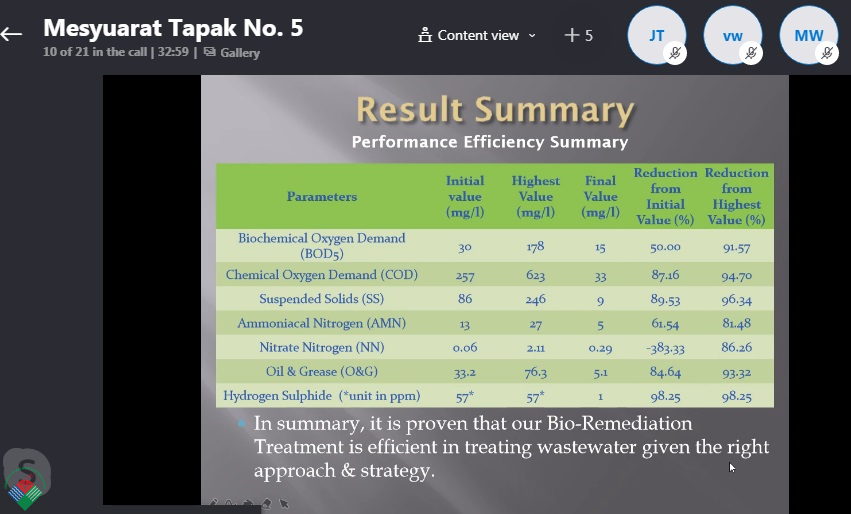

2. Pihak Dakol Sdn. Bhd., telah membentangkan keputusan persampelan terakhir (31 Mac 2021) yang telah dijalankan di manhole A18. Kualiti kumbahan daripada manhole A18 tersebut telah berjaya mematuhi Std B, PPKAS(Kumbahan)2009, selain bau busuk (H2S) yang telah berjaya dikurangkan kepada tahap paling minimum.
3. Sejak Februari 2021 sehingga kini, telah tidak ada pelepasan kumbahan ke monsoon drain dan seterusnya ke Teluk Likas. Walau bagaimanapun hasil pemerhatian kontraktor dan JPP di lapangan, paras air di manhole A18, semakin meningkat.
4. Tindakan short term : Telah berjaya dilaksanakan oleh JPP melalui projek Bioremedation. W/b masih berkemungkinan untuk berlaku limpahan semula ke Teluk Likas.
5. Tindakan long term: JPP masih menyusul dengan pihak MOF, agar bajet segera disalurkan bagi pembinaan paip yang baru.
Sekian, dilaporkan. Terima kasih.
PP (K) Roslina
